《软件工程》活动图简介

来源:blog.csdn.net  编辑:xjh  2019-05-05

基本概念

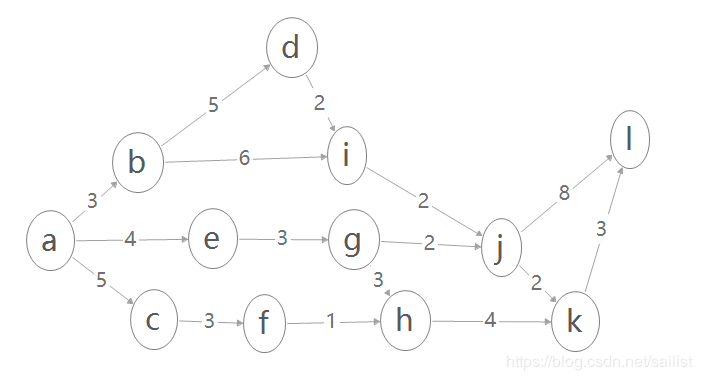

描述了活动和活动间依赖关系的图,其中节点表示项目的里程碑(活动结束) ,线表示活动,线对应的时间表示活动的持续时间。

如图例中 ,A->B 的这条线代表的这个活动从 A 开始,需要做 3天,才能结束,到达 B 里程碑。

注意:图中的点不代表活动,并不能说活动 A 用 3 天到达活动 B,这是不准确的。如到达 I 里程碑的边有两条, D->I, B->I,意思是有两个活动,完成后到达里程碑 I,并不能说 I 是个活动,如果这么理解会在计算最晚开始时间时出现错误。

估算项目完成时间

关键路径

定义:从起点到终点总花费时间最长的路径,即这个项目的最短完成时间,因为如果这条路径无法完成那么整个项目都不能算完成。所以这条路径上的任务耽误一点都会影响最后项目完成时间。

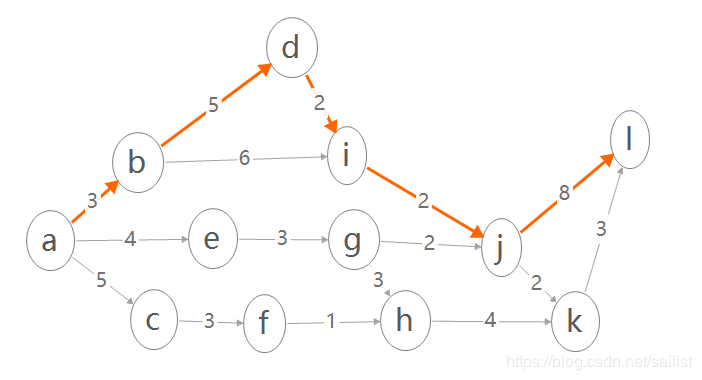

如上图,其关键路径为 A->B->D->I->J->L = 20,其他路径都比它短。

冗余时间

在不耽误总体进度的前提下最晚开始时间和最早开始时间的差值,表示这个任务的机动开始时间,从最早开始时间开始,最晚可以拖的天数,再晚就会影响整个项目的完成时间。

简而言之,就是一个活动你可以偷几天的懒而不耽误最后的理论进度(不晚于关键路径的结束时间)

因此,路径越短,冗余时间越长

另外可以得出,关键路径就是冗余时间为0的路径;一个活动图可能会有多条关键路径。
